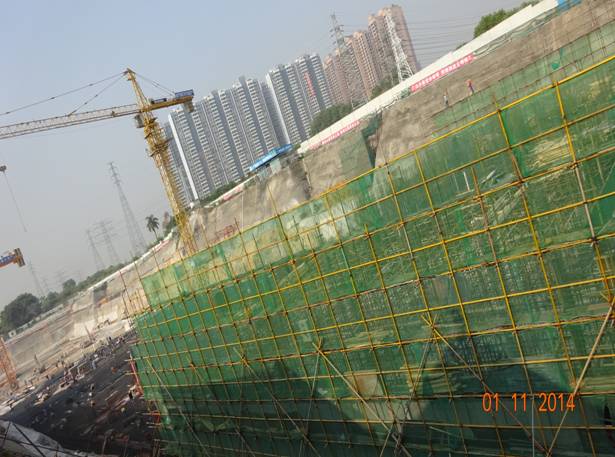

1、项目基本情况: 截止目前,土方约施工46.59万方,石方约15.26万方。处于地下室结构施工阶段。
2、上周完成情况:

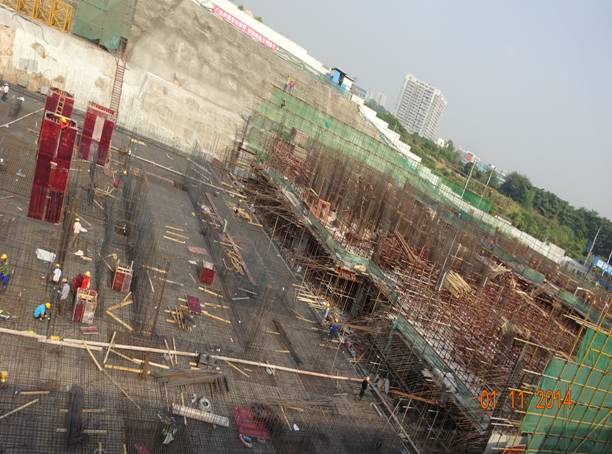

1栋1层楼面梁板模板支架及模板安装完成85%。
2栋1单元-1层楼面梁板模板安装完成100%,粱板钢筋绑扎完成90%;2单元完成-2层墙柱钢筋绑扎, -1层楼面梁板模板支架搭设。

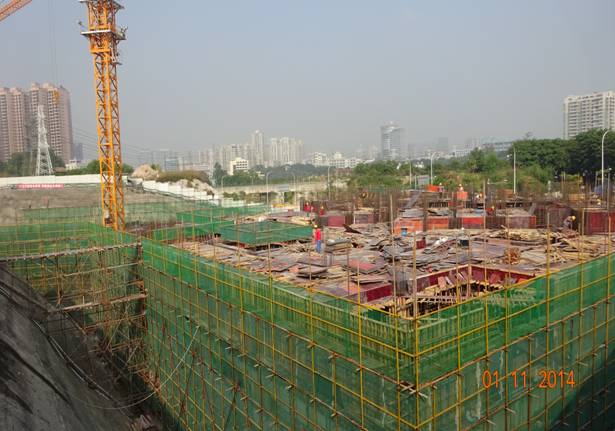

3栋基础底板浇筑砼。
4栋1单元基础底板钢筋绑扎完成90%,4栋2单元基础底板防水层完成90%,基础核心筒钢筋板扎完成45%。
5栋基础承台周边土方回填完成95%,办公楼东广场底板砼浇筑完成。
