项目基本情况: 截止目前,土方约施工46.59万方,石方约15.36万方。处于结构施工阶段。
上周完成情况:
一、1~3栋(土建1队)
1栋完成23层墙柱钢筋绑扎,完成23层墙柱24层楼面梁板铝模安装,完成24层楼面梁板钢筋绑扎并浇筑砼。

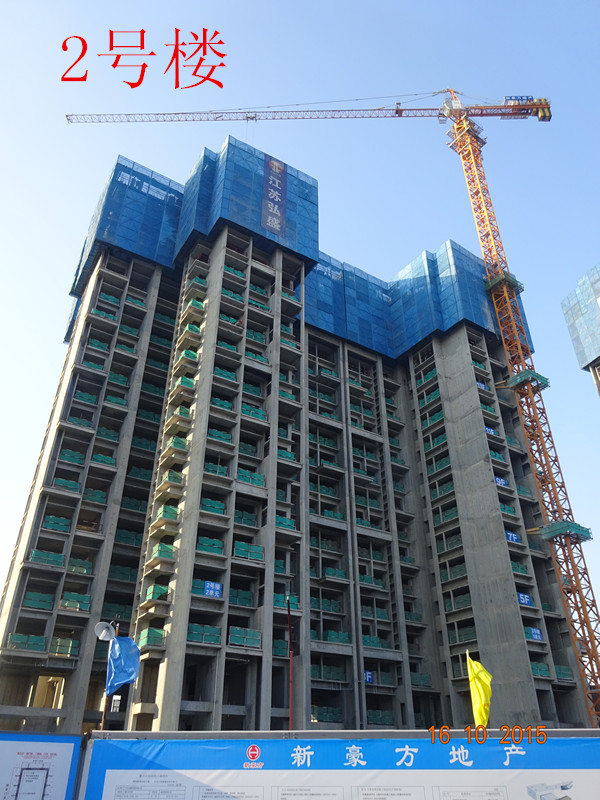

2栋1单元完成20层楼面梁板钢筋绑扎并浇筑砼;完成20层墙柱钢筋绑扎。
2栋2单元完成19层楼面梁板钢筋绑扎并浇筑砼;完成19层墙柱钢筋绑扎,正在安装、校正19层墙柱20层楼面梁板铝模,绑扎20层楼面梁板钢筋。
3栋完成21层墙柱钢筋绑扎,正在安装、校正21层墙柱22层楼面梁板铝模,绑扎22层楼面梁板钢筋。
二、4~5栋(土建2队)
4栋1单元完成21层楼面梁板钢筋绑扎并浇筑砼;完成21层楼面墙柱钢筋绑扎,正在安装、校正21层墙柱22层楼面梁板铝模,绑扎22层楼面梁板钢筋。
4栋2单元完成21层楼面梁板钢筋绑扎并浇筑砼;完成21层墙柱钢筋绑扎,正在安装、校正21层墙柱22层楼面梁板铝模。
5栋1单元完成14层楼面梁板钢筋绑扎并浇筑砼;完成14层墙柱钢筋绑扎,正在安装、校正14层墙柱15层楼面梁板铝模。
5栋2单元正在安装、校正13层墙柱14层楼面梁板铝模,绑扎14层楼面梁板钢筋。
三、6栋及办公楼(土建3队)(6栋未施工、办公楼靠北环1跨未施工)
办公楼完成7-13/A-G轴完成21层楼面梁板钢筋绑扎并浇筑砼;完成21层楼面墙柱钢筋绑扎,正在安装、校正21层墙柱22层楼面梁板铝模,绑扎22层楼面梁板钢筋。
办公楼完成1-7/A-G轴完成21层楼面梁板钢筋绑扎并浇筑砼;完成21层楼面墙柱钢筋绑扎。
