1、项目基本情况: 截止目前,土方约施工46.59万方,石方约15.36万方。处于结构施工阶段。
2、上周完成情况:
一、1~3栋(土建1队)

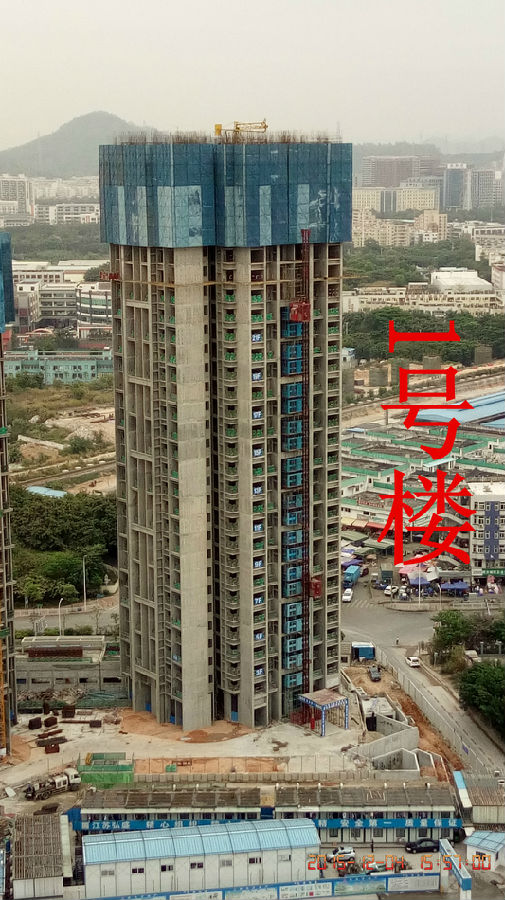

1栋完成30层楼面梁板钢筋绑扎并浇筑砼;完成30层墙柱钢筋绑扎,正在安装30层墙柱31层楼面梁板铝模安装。
2栋1单元完成26层楼面梁板钢筋绑扎并浇筑砼;完成26层墙柱钢筋绑扎,正在安装26层墙柱27层楼面梁板铝模安装。
2栋2单元完成25层墙柱钢筋绑扎,正在安装25层墙柱26层楼面梁板铝模安装,正在绑扎26层楼面梁板钢筋。
3栋完成27层楼面梁板钢筋绑扎并浇筑砼;完成27层墙柱钢筋绑扎,正在安装27层墙柱28层楼面梁板铝模安装,正在绑扎28层楼面梁板钢筋。
二、4~5栋(土建2队)
4栋1单元完成28层楼面梁板钢筋绑扎并浇筑砼;完成28层楼面墙柱钢筋绑扎,正在安装、校正28层墙柱29层楼面梁板铝模。
4栋2单元完成28层楼面梁板钢筋绑扎并浇筑砼;正在绑扎28层楼面墙柱钢筋。
5栋1单元完成20层楼面梁板钢筋绑扎并浇筑砼;完成20层墙柱钢筋绑扎,正在安装、校正20层墙柱21层楼面梁板铝模。
5栋2单元完成19层楼面梁板钢筋绑扎并浇筑砼;完成19层墙柱钢筋绑扎,正在安装、校正19层墙柱20层楼面梁板铝模,正在绑扎20层楼面梁板钢筋。
三、6栋及办公楼(土建3队)(6栋未施工、办公楼靠北环1跨未施工)
办公楼完成7-13/A-G轴完成28层楼面梁板钢筋绑扎并浇筑砼;完成28层楼面墙柱钢筋绑扎。
办公楼完成1-7/A-G轴完成27层楼面墙柱钢筋绑扎,正在安装、校正27层墙柱28层楼面梁板铝模,正在绑扎28层楼面梁板钢筋。
