1、项目基本情况: 截止目前,土方约施工46.59万方,石方约15.36万方。处于结构施工阶段。
2、上周完成情况:
一、1~3栋(土建1队)

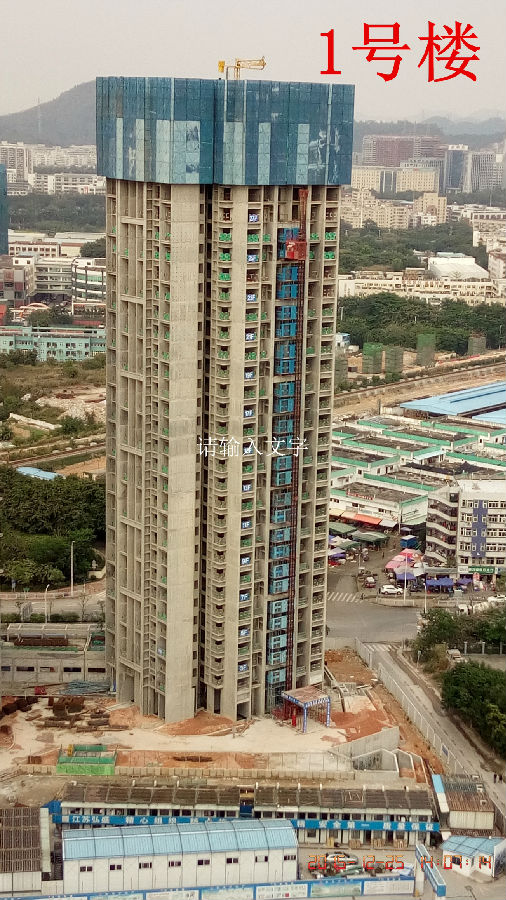

1栋正在安装32层墙柱33层楼面梁板铝模,绑扎33层楼面梁板钢筋。

2栋1单元完成28层楼面梁板钢筋绑扎并浇筑砼;完成28层墙柱钢筋绑扎,正在安装28层墙柱29层楼面梁板铝模安装。
2栋2单元完成28层楼面梁板钢筋绑扎并浇筑砼;完成28层墙柱钢筋绑扎。

3栋完成30层楼面梁板钢筋绑扎并浇筑砼;完成30层墙柱钢筋绑扎,正在安装30层墙柱31层楼面梁板铝模安装。
二、4~5栋(土建2队)

4栋1单元完成31层楼面梁板钢筋绑扎并浇筑砼;完成31层楼面墙柱钢筋绑扎,正在安装、校正31层墙柱32层楼面梁板铝模。
4栋2单元完成31层楼面梁板钢筋绑扎并浇筑砼;正在绑扎31层楼面墙柱钢筋。

5栋1单元完成22层楼面梁板钢筋绑扎并浇筑砼;完成22层楼面墙柱钢筋绑扎,正在安装、校正22层墙柱23层楼面梁板铝模。
5栋2单元正在安装21层墙柱22层楼面梁板铝模,绑扎22层楼面梁板钢筋。
三、6栋及办公楼(土建3队)(6栋未施工、办公楼靠北环1跨未施工)

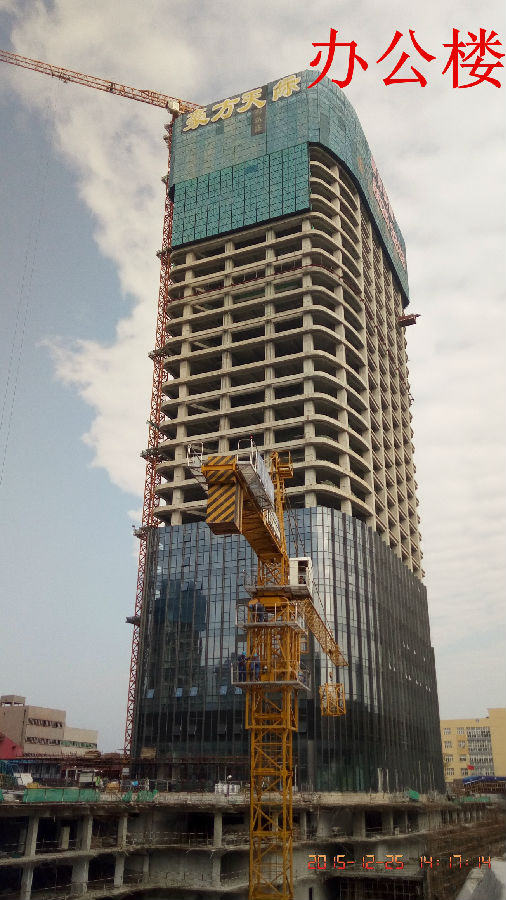

办公楼完成7-13/A-G轴完成30层楼面梁板钢筋绑扎并浇筑砼;完成30层墙柱钢筋绑扎,正在安装、校正30层墙柱31层楼面梁板铝模,正在绑扎31层楼面梁板钢筋。
办公楼完成1-7/A-G轴完成30层楼面梁板钢筋绑扎并浇筑砼;完成30层墙柱钢筋绑扎,正在安装、校正30层墙柱31层楼面梁板铝模。
